太原市政建設集團有限公司中心街(東中環—東峰路)建設工程等四項工程進展 發布時間:2020-09-02 08:22:40  來源:本站  閱讀:22498

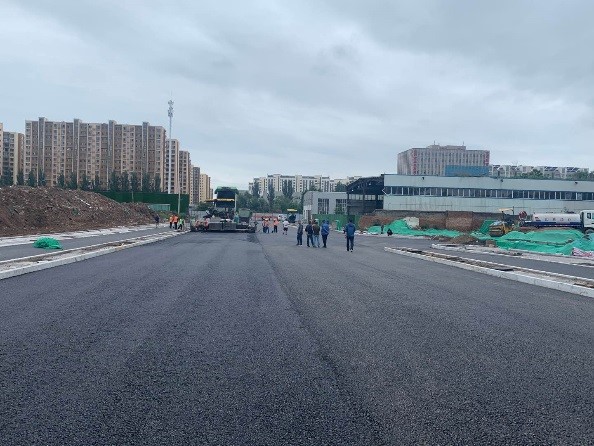

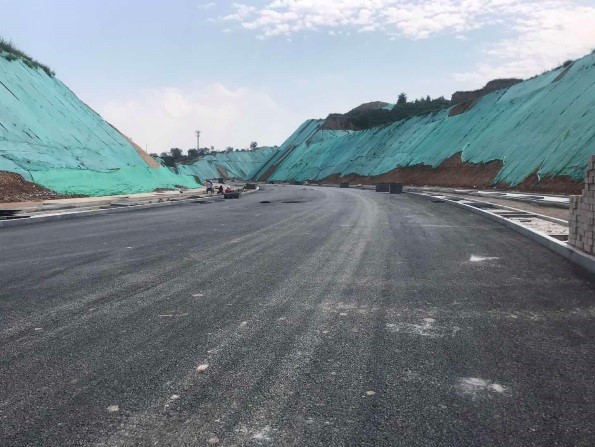

 8月30日,由一公司承建的中心街(東中環—東峰路)建設工程地下管線(除高速部位)、K0+991通道、K0+588通道、高速保通便道已全部完成;底基層、基層水穩已鋪設74875平方米,完成總工程量的92%;瀝青混凝土已鋪設42494平方米,完成總工程量的45%,人行道已鋪設4138平方米,完成總工程量的50%。目前正在進行K1+929高速下穿通道施工。

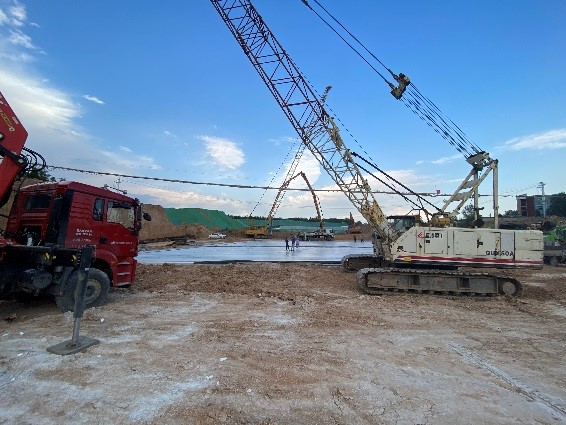

 8月30日,由四公司承建的水馬路(南沙河南沿岸—復地路)道路工程電力隧道、防洪工程、雨水方涵、道路填方、環網、箱變已全部完工。機動車道水穩已鋪設3149米,完成總工程量的82.8%;瀝青混凝土下面層已鋪設3149米,完成總工程量的82.8%;瀝青混凝土上面層已鋪設879米,完成總工程量的23%。下一步將進行K0+100—K0+800段非機動車道及人行道的施工。

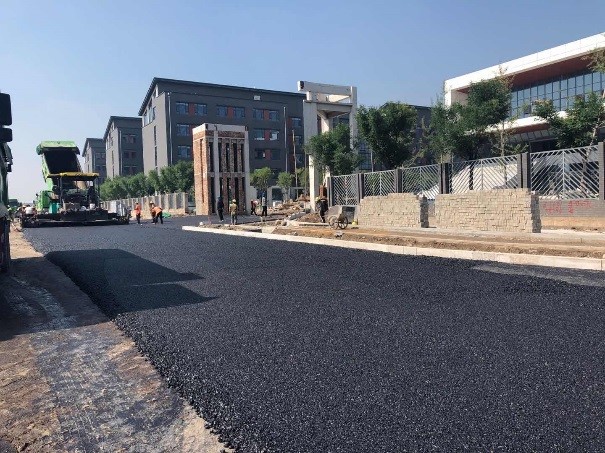

 8月30日,第七項目部承建的馬練營西路北段建設工程排水、電力等綜合管線施工和瀝青混凝土下層面已全部完成。下一步將進行上面層瀝青混凝土的鋪筑工作。

 8月30日,第十一項目部承建的萬福路道路建設工程雨水管線已完成510米,完成總工程量的74.67%;污水管線已完成510米,完成總工程量的74.56%;電力管線已完成400米,完成總工程量的58.47%;快車道瀝青混凝土基層已鋪設240米,完成總工程量的40%;慢車道瀝青混凝土基層已鋪設150米,完成總工程量的25%。下一步將進行主車道和慢車道瀝青混凝土面層的鋪設。
